Doanh nghiệp FDI thường chọn nhà thầu điện theo ba thứ: hồ sơ kỹ thuật song ngữ (Việt – Anh, đôi khi thêm tiếng Hàn, Nhật hoặc Trung), thiết kế và thiết bị theo tiêu chuẩn IEC mà vẫn đáp ứng TCVN, QCVN để nghiệm thu được ở Việt Nam, và một quy trình quản lý thi công có giấy tờ cho từng bước. Giá vẫn quan trọng, nhưng nhà thầu thiếu một trong ba thứ trên thường bị loại ngay từ vòng xét hồ sơ.

Bài này viết cho chủ đầu tư nước ngoài, ban quản lý dự án và nhà thầu chính đang tìm đơn vị làm phần điện nhà xưởng trong các khu công nghiệp phía Nam. Nếu anh chị cần xem năng lực và cách làm việc của Đại Phú Thịnh, xem trang nhà thầu điện công nghiệp. Ở đây chúng tôi đi vào chi tiết: chủ đầu tư FDI thường yêu cầu gì, khác gì so với dự án trong nước, và cách kiểm tra một nhà thầu trước khi ký.

Dự án FDI khác dự án trong nước ở điểm nào

Về kỹ thuật, một nhà xưởng của chủ đầu tư Hàn Quốc hay Nhật Bản cũng có trạm biến áp, tủ tổng, máng cáp, chiếu sáng, tiếp địa như mọi nhà xưởng khác. Khác biệt nằm ở cách quản lý dự án và mức độ giấy tờ.

  • Mọi thứ phải được duyệt trước khi làm. Bản vẽ thi công (shop drawing), vật tư, biện pháp thi công đều phải nộp và có chữ ký duyệt của tư vấn hoặc chủ đầu tư. Lắp trước rồi xin duyệt sau là gần như không được chấp nhận.
  • Nhiều bên cùng kiểm tra. Ngoài tư vấn giám sát Việt Nam, dự án thường có kỹ sư của công ty mẹ sang kiểm tra, có khi thêm đơn vị bảo hiểm tài sản đến xem hệ thống điện và phòng cháy.
  • Ngôn ngữ làm việc là tiếng Anh hoặc tiếng của công ty mẹ qua phiên dịch. Biên bản, báo cáo ngày, email đều cần bản song ngữ để hai bên cùng ký.
  • Tiến độ gắn với ngày chạy máy. Dây chuyền thường được nhập về theo lịch cố định, nên trễ điện là trễ cả kế hoạch sản xuất. Hợp đồng vì vậy hay có điều khoản phạt chậm tiến độ rõ ràng.
  • An toàn lao động được kiểm tra hằng ngày. Giấy phép làm việc, khóa cắt điện, họp an toàn đầu ca là việc bắt buộc, không phải hình thức.
Dãy tủ điện phân phối hạ thế lắp đặt thẳng hàng trong phòng điện nhà xưởng
Dãy tủ điện phân phối hạ thế trong phòng điện của một nhà xưởng do Đại Phú Thịnh thi công.

Bộ hồ sơ song ngữ chủ đầu tư FDI thường yêu cầu

Tên gọi có thể khác nhau giữa các dự án, nhưng bộ hồ sơ của nhà thầu điện thường gồm các nhóm sau. Anh chị có thể dùng danh sách này để hỏi nhà thầu ngay từ buổi gặp đầu tiên.

Giai đoạnHồ sơMục đích
Dự thầuHồ sơ năng lực (Company Profile), danh sách công trình đã làm, chứng chỉ năng lực, nhân sự chủ chốtChứng minh đủ năng lực làm quy mô dự án
Dự thầuBảng khối lượng và đơn giá (BOQ) song ngữ, danh mục vật tư kèm hãng sản xuấtSo sánh giá giữa các nhà thầu trên cùng một nền
Trước thi côngBản vẽ thi công (Shop Drawing), biện pháp thi công (Method Statement), tiến độ chi tiếtĐược duyệt trước khi bắt đầu từng hạng mục
Trước thi côngHồ sơ trình duyệt vật tư (Material Submittal): catalog, chứng chỉ xuất xứ CO, chứng chỉ chất lượng CQ, biên bản thử nghiệmChủ đầu tư chọn và chốt thiết bị
Trước thi côngKế hoạch an toàn – sức khỏe – môi trường (HSE Plan), đánh giá rủi roĐiều kiện để được vào công trường
Trong thi côngPhiếu yêu cầu kiểm tra vật tư (MIR), phiếu yêu cầu nghiệm thu (Inspection Request), báo cáo ngày/tuầnGhi lại từng bước đã được kiểm tra
Trong thi côngPhiếu hỏi đáp kỹ thuật (RFI), đề xuất thay đổi (Variation)Xử lý chỗ bản vẽ chưa rõ hoặc thay đổi phạm vi
Bàn giaoBiên bản thử nghiệm, đo cách điện, đo điện trở nối đất; bản vẽ hoàn công (As-built); hướng dẫn vận hành, bảo trì (O&M Manual)Nghiệm thu, bàn giao và làm cơ sở bảo hành

Một lưu ý thực tế: bản tiếng Việt vẫn là bản dùng để làm việc với cơ quan nhà nước (điện lực, phòng cháy chữa cháy, cơ quan cấp phép xây dựng). Vì vậy hồ sơ song ngữ phải thống nhất số liệu giữa hai bản. Một con số tiết diện cáp ghi khác nhau giữa bản Anh và bản Việt là đủ để bị trả hồ sơ.

Tiêu chuẩn quốc tế và tiêu chuẩn Việt Nam: áp dụng thế nào

Đây là chỗ nhiều chủ đầu tư mới vào Việt Nam hay hỏi nhất. Câu trả lời ngắn: thiết kế và thiết bị có thể theo tiêu chuẩn quốc tế, nhưng công trình vẫn phải đáp ứng quy chuẩn kỹ thuật quốc gia (QCVN) để được đóng điện và nghiệm thu phòng cháy.

Những tiêu chuẩn thường gặp trong hồ sơ

  • Bộ IEC 60364 cho hệ thống điện hạ áp trong công trình: chọn dây dẫn, bảo vệ chống điện giật, nối đất. Nhiều TCVN về lắp đặt điện được biên soạn dựa trên bộ tiêu chuẩn này nên hai bên khá gần nhau.
  • Bộ IEC 61439 cho tủ điện hạ thế lắp ráp. Chủ đầu tư thường yêu cầu tủ có biên bản thử nghiệm điển hình và thử nghiệm xuất xưởng theo tiêu chuẩn này.
  • Tiêu chuẩn của nước công ty mẹ như JIS (Nhật), KS (Hàn Quốc), CNS (Đài Loan) đôi khi xuất hiện trong yêu cầu kỹ thuật, chủ yếu ở thiết bị nhập kèm dây chuyền.
  • Yêu cầu của đơn vị bảo hiểm, ví dụ hướng dẫn của FM Global hoặc NFPA, có ở một số nhà máy của tập đoàn Mỹ, Nhật. Phần này thường ảnh hưởng đến cáp chống cháy, bơm chữa cháy và nguồn điện ưu tiên.
  • QCVN và TCVN về an toàn điện, chống sét, phòng cháy chữa cháy cho nhà và công trình: bắt buộc, không thay thế được bằng tiêu chuẩn nước ngoài.

Chi tiết từng tiêu chuẩn và cách đối chiếu, anh chị xem thêm bài tiêu chuẩn IEC và TCVN cho điện nhà xưởng.

Khi hai bộ tiêu chuẩn “vênh” nhau

Chuyện vênh thường nằm ở chi tiết nhỏ: màu dây pha, ký hiệu trên bản vẽ, cách ghi nhãn tủ, khoảng cách lắp đặt. Cách làm an toàn là nhà thầu lập một bảng đối chiếu ngay khi nhận hồ sơ thiết kế, liệt kê những điểm khác nhau và đề xuất áp dụng yêu cầu chặt hơn, rồi gửi phiếu RFI để chủ đầu tư chốt bằng văn bản. Làm sớm thì chỉ tốn một buổi họp; phát hiện lúc nghiệm thu thì có khi phải tháo ra làm lại.

Điện áp lưới cũng cần để ý. Lưới hạ áp Việt Nam là 380/220V, 50Hz, trong khi một số máy nhập từ Nhật hay Mỹ thiết kế cho điện áp hoặc tần số khác. Nhà thầu điện cần nhận danh sách máy và thông số nguồn sớm để tính biến áp cách ly hoặc bộ đổi nguồn, thay vì chờ máy về mới phát hiện.

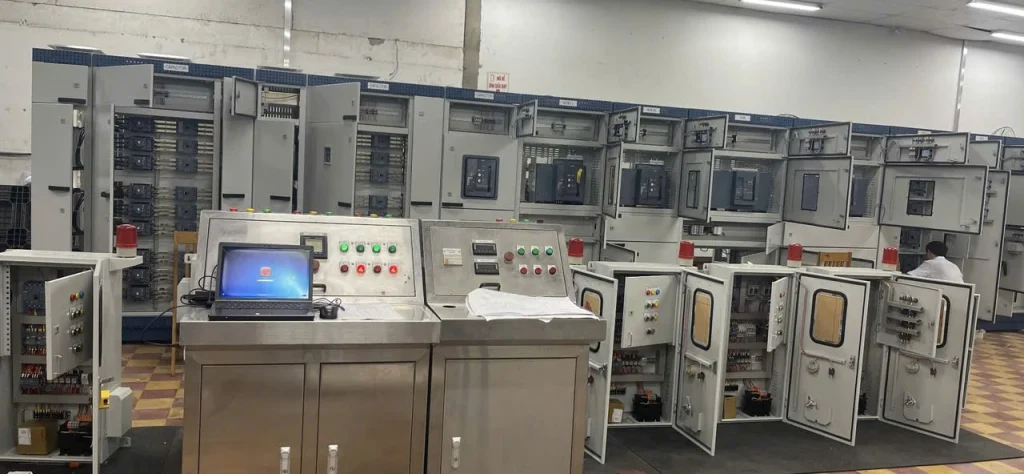

Phòng tủ điện nhà xưởng với các tủ đang mở cửa để kiểm tra trước khi đóng điện
Kiểm tra tủ điện trong phòng điện trước khi đóng điện nghiệm thu.

Nếu anh chị đang chuẩn bị gói thầu điện cho nhà xưởng FDI và cần một bộ BOQ hoặc hồ sơ năng lực song ngữ để so sánh, Đại Phú Thịnh khảo sát miễn phí trong 24h tại TP HCM, Bình Dương, Đồng Nai, Long An.

Gọi hotline 0986 239 299Nhắn Zalo 0986 239 299

Quy trình làm việc trên công trường FDI

Mỗi dự án có quy định riêng, nhưng trình tự dưới đây khá phổ biến ở các nhà máy vốn nước ngoài trong khu công nghiệp:

  1. Đăng ký nhân sự vào công trường. Danh sách công nhân, giấy khám sức khỏe, chứng chỉ an toàn điện, bảo hiểm. Nhiều dự án yêu cầu học an toàn đầu vào (induction) trước khi được cấp thẻ.
  2. Họp khởi công. Chốt sơ đồ liên lạc, mẫu biểu, lịch họp tuần, ngôn ngữ dùng trong biên bản.
  3. Trình duyệt bản vẽ và vật tư. Hạng mục nào được duyệt mới đặt hàng, hạng mục nào chưa duyệt thì chưa thi công.
  4. Thi công theo giấy phép làm việc (Permit to Work). Việc trên cao, việc nóng (hàn, cắt), việc gần điện đang mang tải đều cần giấy phép riêng trong ngày; khi đấu nối vào hệ thống đang có điện phải khóa và treo thẻ (LOTO).
  5. Nghiệm thu từng bước. Đi ống âm sàn, kéo cáp, đấu tủ đều có phiếu yêu cầu nghiệm thu trước khi che khuất hoặc chuyển bước.
  6. Thử nghiệm và chạy thử (Testing & Commissioning). Đo cách điện, đo điện trở nối đất, thử chức năng bảo vệ, chạy có tải. Kết quả ghi theo mẫu đã duyệt và có chữ ký các bên.
  7. Bàn giao và đào tạo vận hành. Bàn giao hồ sơ hoàn công, hướng dẫn vận hành, danh mục phụ tùng và đào tạo cho đội bảo trì của nhà máy.

Song song với phần việc trong hàng rào nhà máy, nhà thầu thường lo luôn hồ sơ làm việc với điện lực để đấu nối trạm biến áp và phối hợp với đơn vị phòng cháy chữa cháy khi nghiệm thu. Đây là phần chủ đầu tư nước ngoài khó tự làm, nên một nhà thầu nắm thủ tục địa phương giúp tiết kiệm khá nhiều thời gian.

Nhà thầu điện độc lập hay đi cùng tổng thầu M&E

Ở dự án FDI lớn, chủ đầu tư hay thuê một tổng thầu cơ điện (M&E) lo cả điện, điều hòa, cấp thoát nước, phòng cháy, rồi tổng thầu chia lại cho các nhà thầu phụ. Ở dự án vừa và nhỏ, hoặc khi công ty mẹ đã có đơn vị thiết kế riêng, chủ đầu tư thường tách gói điện ra thuê trực tiếp để chủ động giá và tiến độ.

Mỗi cách có cái lợi riêng. Tổng thầu M&E giúp chủ đầu tư chỉ làm việc với một đầu mối, nhưng chi phí quản lý cao hơn. Thuê thẳng nhà thầu điện thì rẻ hơn và trao đổi kỹ thuật trực tiếp, đổi lại chủ đầu tư phải tự điều phối giữa các gói. Phân biệt rõ hơn hai loại nhà thầu này có trong bài thi công M&E là gì.

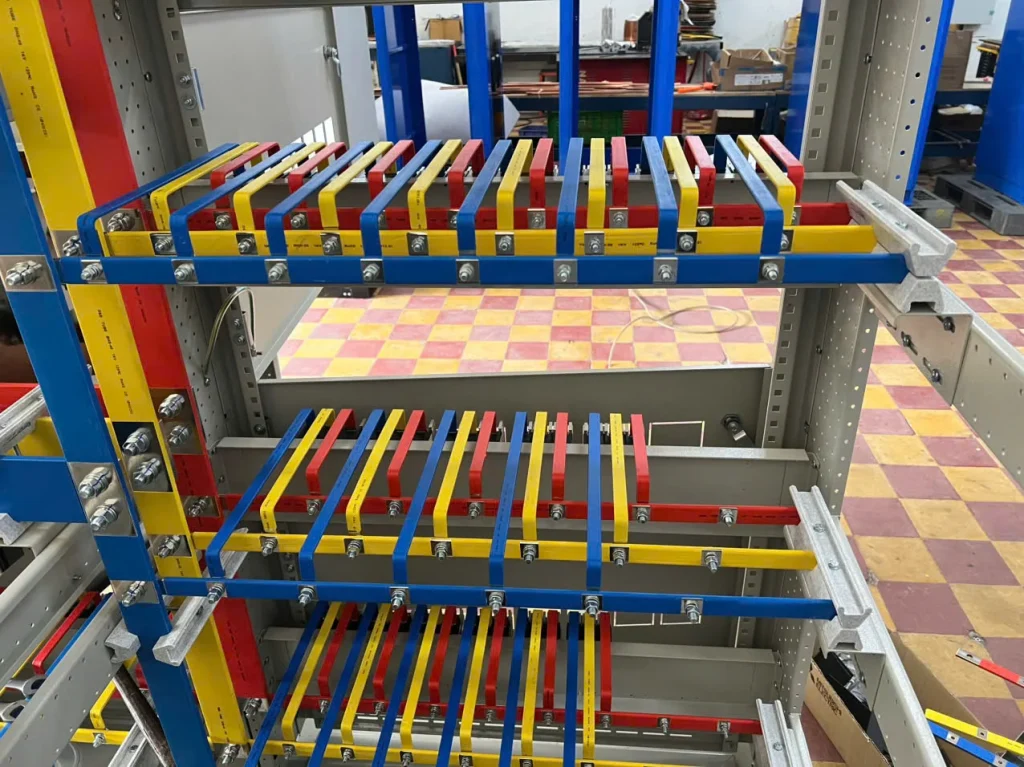

Thanh cái đồng sơn màu theo pha bên trong khung tủ điện đang lắp ráp
Thanh cái đồng phân màu theo pha trong khung tủ điện đang lắp ráp tại xưởng.

Cách kiểm tra một nhà thầu điện trước khi giao dự án FDI

Trước khi ký, chủ đầu tư hoặc ban quản lý dự án nên kiểm tra những điểm sau. Không cần chuyên môn sâu về điện để làm việc này, chỉ cần hỏi đúng và yêu cầu xem giấy tờ thật.

  • Xem hồ sơ của một dự án đã bàn giao. Yêu cầu nhà thầu cho xem (đã che tên khách nếu cần) một bộ biên bản thử nghiệm và bản vẽ hoàn công. Bộ hồ sơ này nói lên nhiều điều hơn bất kỳ bản giới thiệu nào.
  • Hỏi ai là người viết và đọc hồ sơ tiếng Anh. Có kỹ sư làm được trực tiếp hay phải thuê dịch bên ngoài. Hồ sơ kỹ thuật dịch bởi người không hiểu điện thường sai thuật ngữ.
  • Hỏi nhà thầu đã quen với tủ điện theo IEC 61439 chưa, tủ do xưởng nào lắp, có biên bản thử nghiệm không.
  • Đến công trường đang thi công của họ nếu được: xem cách đi máng cáp, đánh số dây, gọn gàng, khu để vật tư, trang bị bảo hộ của công nhân.
  • Đọc kỹ điều khoản bảo hành và phạm vi công việc trong hợp đồng, nhất là phần nào thuộc nhà thầu điện, phần nào thuộc nhà cung cấp dây chuyền. Chỗ giao nhau giữa hai bên (điểm đấu vào máy) là nơi hay phát sinh tranh cãi.

Những tiêu chí chung khi chọn nhà thầu điện, không riêng dự án FDI, được tổng hợp ở bài nhà thầu điện là gì và tiêu chí chọn đơn vị.

Khu vực Đại Phú Thịnh nhận làm

Doanh nghiệp FDI ở phía Nam tập trung trong các khu công nghiệp của TP HCM, Bình Dương, Đồng Nai và Long An. Từ 01/7/2025, sau khi sắp xếp đơn vị hành chính, Bình Dương thuộc TP HCM, Long An thuộc tỉnh Tây Ninh mới, còn Đồng Nai sáp nhập với Bình Phước và giữ tên Đồng Nai. Tên khu công nghiệp không đổi, nên khi làm hồ sơ chỉ cần cập nhật địa chỉ hành chính mới.

Đại Phú Thịnh nhận khảo sát, lập dự toán và thi công phần điện nhà xưởng ở các khu vực này, từ trạm biến áp, tủ điện, máng cáp đến chiếu sáng, tiếp địa và chống sét. Nếu nhà xưởng là xưởng đi thuê trong khu công nghiệp, anh chị nên đọc thêm bài điện cho nhà xưởng đi thuê để biết phần nào chủ xưởng lo, phần nào bên thuê lo.

Nhà xưởng sản xuất rộng với hệ thống đèn chiếu sáng trên kèo thép và nền sơn epoxy
Nhà xưởng sau khi hoàn thiện hệ thống chiếu sáng và điện động lực.

Câu hỏi thường gặp

Nhà thầu điện cho dự án FDI có cần chứng chỉ quốc tế không?

Pháp luật Việt Nam không bắt buộc. Nhà thầu cần chứng chỉ năng lực hoạt động xây dựng và nhân sự có chứng chỉ hành nghề phù hợp theo quy định trong nước. Chứng chỉ quốc tế như ISO 9001 hay ISO 45001 là điểm cộng, và một số tập đoàn đưa nó vào điều kiện dự thầu.

Hồ sơ song ngữ có làm tăng chi phí không?

Có, vì tốn thêm nhân sự lập và kiểm tra hồ sơ. Nhà thầu thường tính phần này vào chi phí quản lý dự án. Anh chị nên hỏi rõ trong báo giá đã gồm hồ sơ song ngữ chưa để so sánh công bằng giữa các nhà thầu.

Thiết bị do công ty mẹ chỉ định có lắp được ở Việt Nam không?

Phần lớn là được, miễn thiết bị phù hợp điện áp, tần số lưới Việt Nam và có đủ CO, CQ để nghiệm thu. Thiết bị phòng cháy và một số thiết bị điện thuộc diện phải kiểm định hoặc chứng nhận hợp quy cần kiểm tra trước khi đặt hàng.

Cần một nhà thầu điện làm được hồ sơ song ngữ và quen quy trình nghiệm thu của doanh nghiệp FDI? Gửi mặt bằng và danh sách máy, kỹ sư Đại Phú Thịnh sẽ khảo sát miễn phí trong 24h tại TP HCM, Bình Dương, Đồng Nai, Long An.
