Tiến độ thi công điện nhà xưởng không thể lập bằng cách chia tổng khối lượng cho số ngày. Tiến độ thi công điện nhà xưởng phụ thuộc kết cấu, mái, tường, nền, vị trí máy và thời điểm bàn giao mặt bằng. Nếu tiến độ thi công điện nhà xưởng tách rời phần xây dựng, công trường dễ kéo cáp khi máng chưa xong, đặt tủ khi phòng điện còn ẩm hoặc phải tháo dỡ vì xung đột.
Tiến độ thi công điện nhà xưởng tốt phải xác định rõ hạng mục, khu vực, điều kiện bắt đầu và người nghiệm thu. Nội dung dưới đây giúp đội kỹ thuật xây dựng tiến độ thi công điện nhà xưởng có thể theo dõi hằng ngày, bám sát xây dựng và giảm làm lại.
Nội dung chính của bài viết
- Vì sao tiến độ điện thường chậm hơn kế hoạch?
- Phạm vi và điều kiện đầu vào của tiến độ thi công điện nhà xưởng
- Chia tiến độ thi công điện nhà xưởng theo giai đoạn nghiệm thu
- Ước tính thời lượng cho tiến độ thi công điện nhà xưởng
- Xác định đường găng của tiến độ thi công điện nhà xưởng
- Cập nhật tiến độ thi công điện nhà xưởng theo kế hoạch ngắn hạn
- Kiểm soát chất lượng trong tiến độ thi công điện nhà xưởng
- Mẫu kiểm tra nhanh trước khi chốt lịch
- Câu hỏi thường gặp
- Kết luận

Vì sao tiến độ điện thường chậm hơn kế hoạch?
Nguyên nhân thường không nằm ở tốc độ kéo dây. Phần lớn độ trễ xuất hiện từ khâu phối hợp: bản vẽ thi công chưa được chốt. Vị trí máy thay đổi.Vật tư dài ngày chưa đặt, cao độ máng cáp xung đột với hệ thống khác hoặc mặt bằng chưa đủ điều kiện an toàn. Một thay đổi nhỏ ở đầu nguồn có thể làm nhiều nhóm phía sau phải chờ.
Do đó, trước khi lập lịch chi tiết, cần rà soát phạm vi Thi công điện nhà xưởng. Hồ sơ thiết kế được duyệt.Danh mục thiết bị và tiến độ tổng của dự án. Mọi mốc điện phải gắn với một mốc xây dựng hoặc mốc công nghệ tương ứng.Thay vì chỉ ghi ngày bắt đầu và kết thúc.
Phạm vi và điều kiện đầu vào của tiến độ thi công điện nhà xưởng
Hãy lập danh mục công việc theo hệ thống: trạm hoặc nguồn cấp. Tủ điện tổng.Tủ phân phối, thang máng cáp, cáp động lực, chiếu sáng, ổ cắm.Tiếp địa, chống sét, điều khiển và kiểm tra vận hành. Với mỗi hệ thống, tiếp tục chia theo khu vực như phòng điện, khu sản xuất, kho, văn phòng, sân bãi và hạ tầng ngoài nhà.
Mỗi đầu việc cần có điều kiện bắt đầu. Ví dụ, chỉ lắp máng cáp trên cao khi kết cấu treo đã được xác nhận. chỉ đặt tủ khi bệ tủ.Cửa phòng và chống thấm đã hoàn thành. chỉ đấu nối máy khi chủ đầu tư bàn giao đúng vị trí và thông số thiết bị. Cách chia này làm rõ trách nhiệm và giúp phát hiện sớm phần việc có nguy cơ chờ mặt bằng.
| Hạng mục | Điều kiện bắt đầu | Mốc hoàn thành |
|---|---|---|
| Thang máng cáp | Chốt cao độ, kết cấu treo và tuyến đi | Nghiệm thu tuyến, giá đỡ và tiếp địa |
| Tủ điện | Phòng điện khô, bệ tủ hoàn chỉnh | Cố định, đấu nối, dán nhãn và kiểm tra |
| Cáp động lực | Máng cáp được nghiệm thu, cáp đã kiểm tra | Đo cách điện, đánh số hai đầu |
| Đóng điện | Hoàn tất hồ sơ, kiểm tra bảo vệ và an toàn | Vận hành thử đạt yêu cầu |
Chia tiến độ thi công điện nhà xưởng theo giai đoạn nghiệm thu
Tiến độ thi công điện nhà xưởng hiệu quả thường đi theo chuỗi: chuẩn bị hồ sơ và vật tư. thi công phần ngầm.Chờ sẵn. lắp giá đỡ và thang máng. lắp tủ và thiết bị. kéo cáp. đấu nối. đo kiểm. đóng điện. chạy thử. bàn giao. Trình tự cụ thể có thể thay đổi theo công nghệ nhà máy. Nhưng mỗi giai đoạn phải tạo ra một kết quả có thể kiểm tra.
Đội thực hiện nên bám theo Thi công hệ thống điện nhà xưởng đã thống nhất. Khi một khu vực hoàn thành. Nghiệm thu cuốn chiếu ngay thay vì chờ cuối dự án. Cách làm này giúp giải phóng mặt bằng.Hạn chế lỗi bị che khuất và rút ngắn thời gian tập hợp hồ sơ hoàn công.

Ước tính thời lượng cho tiến độ thi công điện nhà xưởng
Khi lập tiến độ thi công điện nhà xưởng, không nên ước lượng bằng cảm giác. Với từng công việc. Hãy xác định khối lượng.Năng suất một tổ trong một ca, số tổ có thể triển khai đồng thời và hệ số dự phòng. Năng suất phải lấy từ điều kiện tương tự: chiều cao thao tác.Mật độ thiết bị, khả năng tiếp cận, yêu cầu dừng sản xuất và mức độ hoàn thiện của bản vẽ.
Công thức quản lý đơn giản là: thời lượng dự kiến bằng khối lượng chia cho năng suất thực tế của nguồn lực bố trí. Sau đó cộng thời gian kiểm tra. Sửa lỗi và chờ nghiệm thu. Nếu công việc diễn ra trong nhà máy đang hoạt động.Cần tách riêng thời gian xin phép, cô lập nguồn và hoàn trả mặt bằng.
Vật tư dài ngày như tủ điện, máy biến áp. Cáp đặc chủng hoặc thiết bị bảo vệ phải có lịch mua sắm riêng. Khi chọn giải pháp Lắp đặt hệ thống điện nhà xưởng.Cần khóa thông số kỹ thuật đủ sớm để thời gian sản xuất và giao hàng không trở thành đường găng.
Xác định đường găng của tiến độ thi công điện nhà xưởng
Trong tiến độ thi công điện nhà xưởng, đường găng là chuỗi công việc quyết định ngày hoàn thành dự án. Trong phần điện. Đường găng thường đi qua bản vẽ được duyệt.Đặt hàng thiết bị chính, hoàn thiện phòng điện, lắp tủ, kéo cáp nguồn.Kiểm tra bảo vệ và đóng điện. Nhóm quản lý cần theo dõi các việc này hằng ngày, không chỉ nhìn tỷ lệ hoàn thành chung.
Trên bảng tiến độ thi công, nên đánh dấu rõ các mốc phối hợp: ngày bàn giao mặt bằng. Ngày duyệt mẫu vật tư.Ngày thiết bị đến công trường, ngày có nguồn điện, ngày máy sản xuất được đặt đúng vị trí và ngày chạy thử có tải. Mỗi mốc phải có người chịu trách nhiệm và bằng chứng xác nhận.

Cập nhật tiến độ thi công điện nhà xưởng theo kế hoạch ngắn hạn
Lịch tổng chỉ cho biết đích đến. Để điều hành công trường.Nên lập kế hoạch ba tuần và kế hoạch ngày. Kế hoạch ba tuần cho thấy vật tư.Bản vẽ, mặt bằng và nguồn lực sắp cần. kế hoạch ngày giao rõ khu vực, khối lượng và tiêu chí hoàn thành cho từng tổ. Đây là lớp điều hành giúp tiến độ thi công điện nhà xưởng được cập nhật theo tình hình thực tế.
- Cuối mỗi ngày: ghi khối lượng hoàn thành, vướng mắc và ảnh hiện trường.
- Đầu mỗi tuần: đối chiếu kế hoạch với thực tế, cập nhật đường găng.
- Khi có thay đổi: đánh giá tác động đến vật tư, nhân lực, an toàn và ngày đóng điện.
- Trước khi chuyển bước: nghiệm thu phần việc có thể bị che khuất.
Nếu công trường đang phát sinh nhiều lỗi, nên đối chiếu thêm các kinh nghiệm thi công điện nhà xưởng để nhận diện sớm rủi ro. Với hệ thống cũ hoặc mặt bằng đang vận hành. Kế hoạch cải tạo hệ thống điện nhà xưởng cần thêm phương án chuyển nguồn và khung giờ dừng máy.
Kiểm soát chất lượng trong tiến độ thi công điện nhà xưởng

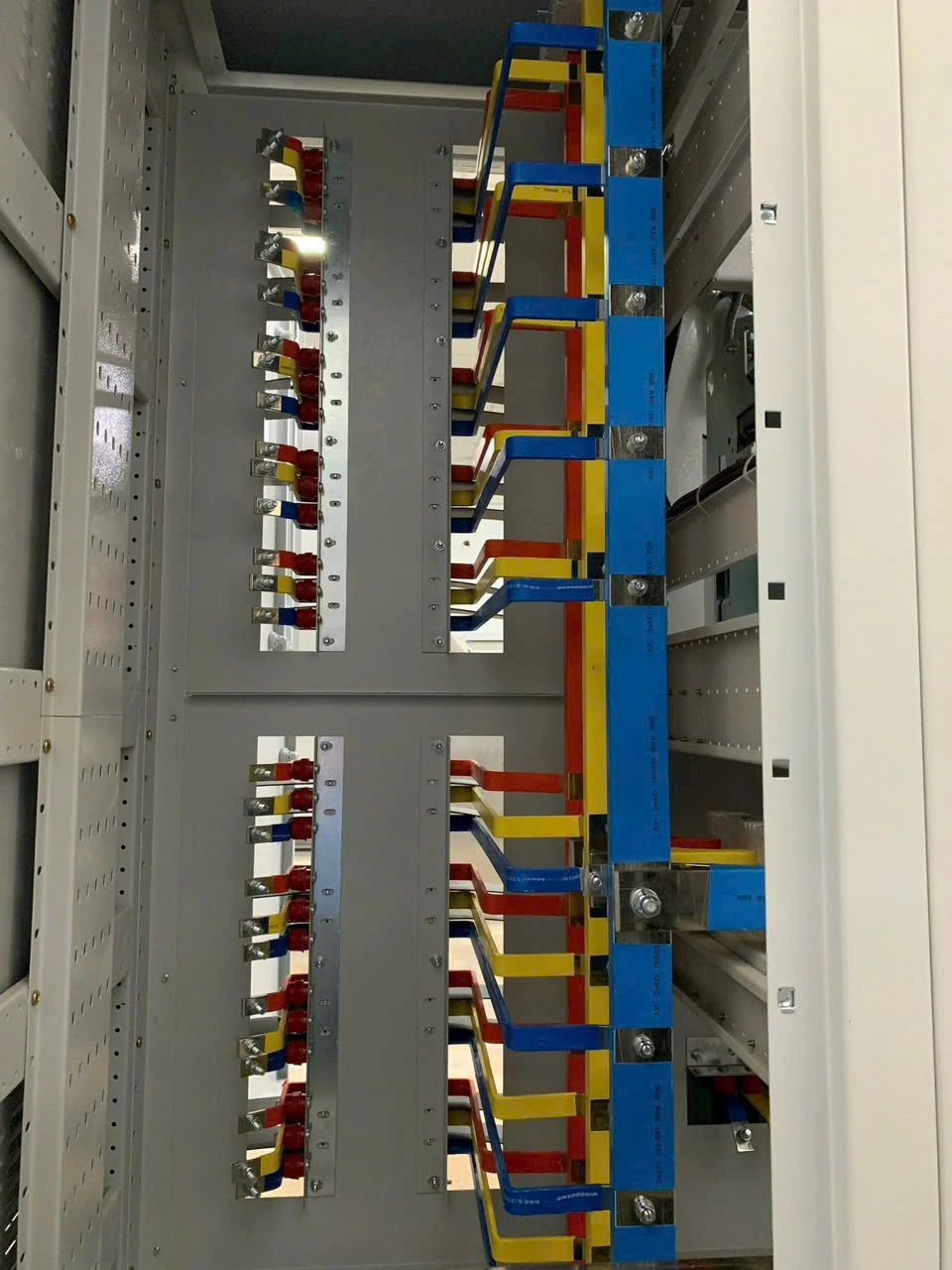

Đẩy nhanh tiến độ không có nghĩa là bỏ qua bước kiểm tra. Mỗi hạng mục nên có phiếu nghiệm thu.Thông số đo và ảnh trước khi che kín. Với cáp điện.Cần kiểm tra chủng loại, tiết diện, bán kính uốn, phân tuyến, đầu cốt, nhãn và kết quả đo cách điện. Với tủ điện, cần kiểm tra lực siết, sơ đồ, liên động, cài đặt bảo vệ và nối đất.

Mẫu kiểm tra nhanh trước khi chốt lịch
- Phạm vi và bản vẽ thi công đã được thống nhất chưa?
- Các thiết bị dài ngày đã có ngày duyệt, ngày đặt và ngày giao chưa?
- Mỗi công việc đã có điều kiện bắt đầu và tiêu chí hoàn thành chưa?
- Đường găng và người chịu trách nhiệm từng mốc đã rõ chưa?
- Đã dành thời gian cho đo kiểm, sửa lỗi, nghiệm thu và hồ sơ chưa?
- Đã có phương án xử lý khi xây dựng hoặc thiết bị công nghệ giao trễ chưa?
Ngân sách cũng tác động trực tiếp đến tiến độ. Trước khi khóa nguồn lực. Chủ đầu tư nên tham khảo Báo giá thi công điện nhà xưởng theo phạm vi thực tế.Tránh chọn mức giá chưa bao gồm thiết bị nâng, làm ngoài giờ.Đo kiểm hoặc hoàn công.

Câu hỏi thường gặp về tiến độ thi công điện nhà xưởng
Nên lập tiến độ điện nhà xưởng từ thời điểm nào?
Ngay khi phạm vi, bản vẽ, thiết bị và lịch xây dựng đủ cơ sở chốt mốc phối hợp.
Hạng mục điện nào thường nằm trên đường găng?
Thường là tủ điện chính, cáp nguồn, đo kiểm và đóng điện.
Bao lâu nên cập nhật tiến độ một lần?
Ghi khối lượng hằng ngày và rà soát đường găng mỗi tuần.
Kết luận
Tiến độ thi công điện nhà xưởng chỉ đáng tin khi dựa trên khối lượng thực, mặt bằng và mối quan hệ với các đội khác. Chia nhỏ theo khu vực, nghiệm thu cuốn chiếu, quản lý vật tư dài ngày và theo dõi đường găng sẽ giúp chủ đầu tư dự báo rủi ro, đưa nhà máy vào vận hành đúng thời điểm.
Cần một tiến độ thi công khả thi cho dự án của bạn?
Gửi bản vẽ, danh sách thiết bị và mốc bàn giao dự kiến. Đội kỹ thuật sẽ rà soát phạm vi.Đường găng và đề xuất trình tự triển khai phù hợp với mặt bằng.
